A电路部分
一、电工人员应持有国家有关部门发放的电工上岗证,经公司培训合格后方能上岗。
二、材料提示:
1、电线为深圳产“金龙羽”品牌(或特殊指定其它品牌)。
2、PVC线管、底盒及配件规定为宝狮牌(或特殊指定其它品牌)。
3、电话线、网络线、音响线、电视线、电胶布应是国标产品。属业主自购部分材料按实际情况采购。
4、所用电线的型号线径规定:照明用线为2.5 m㎡,普通插座使用2.5 m㎡ 线、卫生间的插座、厨房插座、空调插座用4m㎡。电线连接紧固,不受拉力,包扎平密,不伤线芯,无扭结、死弯、绝缘层破损等缺陷,电线的相线、零线及接地线的颜色要分清。
5、严格禁止使用旧线和不符合国家标准的产品(如花线、其他工程线)。工地的水管改造,绝对禁止使用旧管。
三、施工工艺
1、墙身、地面开线槽必须横平竖直,不允许弯弯曲曲。特殊情况须经监理同意并向业主解释清楚方可另外对待。所有电线(含电话线、音响线、电视线)都必须可以抽动和更换,混凝土墙板、混凝土天花走线除外。强、弱电线严禁穿在同一根线管内。强、弱电线管或是强电线管和水管需要在同一位置平行敷设时,必须隔开200㎜宽。电视信号线、电话线、网络线、音响线等要分开导管敷设。
2、线管埋入线槽的深度,线管面应低于墙面10mm的批灰层。先在打好的线槽底每隔600mm打一根钢钉,再用铜丝将线管牢固的捆扎在线槽内。补线槽前,槽边必须打毛,并用浇花喷壶喷洒充分湿水,三根线管以上排在一起的线槽,必须挂不锈钢或镀锌铁网,墙面并行的线管的间隔不得少于10mm,补线槽的水泥沙浆要加108胶水。
3、一、二根线管在同一条线槽内的可不必挂铁网,但补线槽时必须先充分湿水,用清水把槽内的余灰冲洗干净。然后再用108胶水调制的水泥沙浆填实。补好后的三天内,必须每天浇水养护,在墙面批腻子前,要对补线槽的部位先用粘粉调环保108胶先补一次再行批墙,线槽与原墙的接口必须贴网带。所有墙面线槽补法一样,并要严格认真按此方法、程序操作。(注明:天花内的管线槽口在木工吊天花之前要全部修平好。)
4、敷设电线管路,管与管的连接必须用直通,管与线盒之间必须用杯梳连接,且加胶水固定。电线在管内不能有接头,不能扭折,管内应留有40%的空间,管内的电线应可以随时抽动、更换。4m㎡线最多一根管内穿三根,2.5m㎡线最多穿五根。吊顶天花布管线必须用管码固定在水泥楼板上,距离吊顶天花应大于5公分以上。分灯头线或其它支线不能用三通,必须用线盒以便于维修。灯头线必须用相应长度的软管套住,天花的灯位(筒灯)必须以筒灯的实际安装位相对应,天花内空不够的除外。
5、在同一套房子内,开关设置在离地面高度1.4米左右,地插在离地面30㎝之间,空调插座在离地面1.8米-2米之间,立式空调插座在离地面30-35㎝之间。插座开关底盒预埋时,要注意水平、垂直、不歪斜。(以水平线为基准,有特殊高度的根据设计需要而定)。三个底盒以上安排一起的,间距必须大于8mm。墙面的所有底盒超出两条管的,全部使用深的底盒,每个底盒的管线不得超过三条以上。
6、插座、开关安装要牢固,四周无缝隙,厨房、卫生间内阳台及室外安装的插座开关应采用带防水措施的开关。
7、单相两孔插座接线,人面对插座左零右相,单相三孔,三相四孔插座接地线接正上方,插座接地线单独敷设,不能与工作零线混用。
8、采用螺钉(螺帽)连接时,电线无绝缘距离不大于3mm;铜线间连接采用绞接法,绞接长度不小于5圈,绑扎法的绑扎长度不小于100mm,连接后上焊锡,电线接头必须用绝缘胶布双层绿色。(内包电胶布,外包防水胶带)
9、分支接头应在插座盒、开关盒、灯头内,每个接头接线不宜超过两根,线在盒内应有适应的余量。
10、电视天线接线必须采用分支器并留检查口。
11、电线的敷设不得将绝缘电线裸露敷设,不许直接将绝缘电线埋入灰层敷设。
12、电气管路与蒸汽管、热水管间距大于30㎝。
13、电路要多路化,做到厨房、卫浴、客厅、卧室分路布线、插座、开关分开,空调、电热水器等大功率电器单独布线。
14、大型灯具的安装须用吊钩预埋件或专用框架可靠固定,埋设牢固,电源线不应紧贴器具外壳,吸顶灯具固定面罩的外边框应紧贴棚面,发热量较大的器具与可燃材料接触应进行隔热处理。
15、敷设好的电线、讯号线、电话线等都必须进行检测,是否短路、断路、接地等,再进行埋线管。
16、并排的同一类型的底盒,全部使用联体底盒。分线盒必须使用底盒,天花吊顶内的线管,不得放在木方上,应该使用卡子固定在天花上,卡子间距不大于800mm。
17、设好线路后,必须提交一份标准详细的电路图。图样如下:
天 花
A
D 地 面 B
C
注:(1)标注的位置要符合实际;
(2)进出线管的位置尺寸必须要准确,误差范围±5mm
(3)强弱电的标识要分清,付说明。
四、施工步骤
1、设计师、业主、项目经理及水电班负责人到现场确定好开关、插座,灯位及其他的家用电器位置(用彩色粉笔在现场做好记录)。
2、水电班负责人根据现场实际情况,按布线规范画好线管的走向,向业主提供施工方案供业主参考并解释清楚(有必要的估算造价),如因项目经理未提前和业主沟通好水电预算事务,一切责任全部由项目经理负责。
有天花吊顶和背景墙面有并插座的,应天花和背景先放样确定灯位、开关插座位,然后再布局弹线。布管、布线步骤:布局弹线→预算工程量→业主确认→开好线管槽→安装底盒→布线管→穿电线→检查测试线路安装插座开关 灯具。
↓
3、进场时把空气开关的电线全部卸下来,然后从总进线接电源到临时配电箱到临时配电箱,工程队自配电箱包括漏电开关,空气开关及带保护装置的插座。所有临时用电的线材必须是电缆(包括灯线)。否则按规定处罚。
4、水电工班长进场以后,把自己的电工操作证的复印件粘贴在形象牌的右上角,以备查验。
5、整房的全部电路禁止裸露电线,厨房、洗手间的地面绝对禁止裸露电线。
6、电工在水电改造之前,必须做出简易的水电系统图,经工程部审核签字以后,方可动工。
7、阻燃软管除了做灯头管路以外,不得做任何管线路使用。
8、所有线路施工完毕待工程部验收合格,拍照存档后才可进行下一步。
B水管部分
一、施工提示
1、电工必须持有国家有关部门发放的电工上岗证,并把此证的复印件在施工之前贴于施工形象牌上。
2、水电施工之前,项目部必须做出工地的水电施工系统图,并做出预算概价,经工程部审核以后,交业主审批签字,如未经业主签字认可,擅自施工造成的一切损失,由项目经理自己负责。
二、材料提示
1、给水管及配件为联塑、PPR管。铜管必须是国标环保产品。
2、下水管及配件为联塑牌PVC管型材。
3、具体根据公司报价材料进行施工,绝对不能用镀锌管。
三、施工工艺
1、洗手间及厨房沿墙身横向埋管的,最下面一条管必须走在做好的地面到墙身高度400mm处;原则上不允许在地面上走冷、热水管,冷、热水龙头管必须水平及孔距准确(孔距正常保持在150-160mm左右)施工前一定要打水平线,然后按标准高宽度施工开关插座水龙头。
2、水管试压必须试四次,第一次是开工进场的时候,检查原有水管的质量及接头是否漏水,第二次是改造后试压,检查所有接头是否漏水,第三次试压是在铺完木地板的基层板后,铺木地板前。第四次是水龙头安装完毕竣工前进行试压,四次试压必须经监理签字验收合格后才可封闭,每次试压应为0.8-1MPA(相当于8-10公斤),持续30分钟,压降不超过0.5kg,为合格。
3、淋盆上的混合龙头的左右位置一定要装在浴盆中间(先确定浴缸尺寸),高度为浴缸上口150-200mm。
4、坐便器的进水出口尺量安置在能被坐便器挡住视线的地方,但要方便开启。
5、立柱盆的冷、热水龙头离地高度为500-550mm,下水道一定要装在立柱内。
6、台盆的下水管埋入墙内,进水管离地高度为500-550mm,下水道一定要装在立柱内。
7、厨房洗涤盆处进水口离地高度为450mm。
8、安装热水器进出水时,进出水中心距150mm,离地1200mm(特殊情况除外),进水的阀门和进气的阀门一定要考虑适当安装在相应的位置。
9、到炉具的气阀门要安装在实用、安全的位置。
10、进水管、煤气管、下水管安装接头严密,连接后清理干净。
11、安装厨、卫管道时,管道在出墙的尺寸应考虑到墙砖贴好后的最后尺寸,即预先考虑墙砖的厚度,以便于装饰盖的固定美观。
12、设计水管时应考虑洗衣机的用水龙头安装位置,下水的布置。同时注意电源插座位置是否合适。
13、冷、热水管上下平行安装时,热水管应在冷水管上方,安装混合龙头时,热水应在面向的左边。
14、所有的排污管、排水管进场时都必须检查是否畅通,同时要做相应的保护措施。安装所有的洁具前都要全面检查。
15、所有冷热水的弯头要用200mm长的单头螺纹的直管校正,包括水平度、垂直度、间距。校好后再用水泥砂浆固牢。(重点检查)
16、所有的水龙头安装,都不能安装在腰线上。
17、水管和线管要尽可能避免交叉。
18、坐便器必须使用专用的防水胶泥对排污管口进行防漏,防渗处理。
19、热水器在水管铺设过程式中,一定要建议业主做回水管路。
20、直通的水管,低于2000mm的,在水管中间不能有直通接头。
21、冷热水绝对禁止混用,水管在安装过程中,水管必须红线对红线,蓝线对蓝线,而且有线的部位朝外。
22、洗手盆的下水尽可能改为墙排。
23、淋浴房的水龙头必须逢淋浴房的正中位置。
24、新施工的地漏,全部使用d=75PVC管。
25、排污管在施工过程中,必须放好坡度,离排水管越远的循环水弯的高度越高,排污管在改造完毕以后,必须全部用水泥墩固定好。
26、悬吊的排污管,必须使用合适的专用吊件进行加固处理,下悬式的循环水弯必须使用带检修口存水弯。

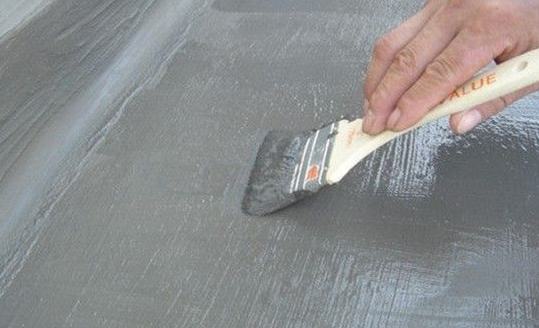

C防水的施工方案
1、墙面防水:
首先:第一步要用防水剂调水泥浆对毛墙薄薄的批一次,并且要批到顶,彻底堵塞墙面的毛孔,再用锯齿状的塑料报板拉毛处理。
第二步:待前面的批灰层彻底干燥以后,用防水剂对整墙面刷一次。
第三步:待前面刷的防水彻底干燥以后,然后再用防水剂调水泥浆(重量比为1:0.8)刷一次。(注意:墙角的地方要用水泥沙浆做成一点圆弧形状,防水在刷的过程中,多重复刷几次。)
2、回填:
首先对沉箱的地面砌筑两道隔离带(超出8㎡的),然后用陶粒搅拌水泥沙浆,回填至二次排水口,二次排水口的周边,做成“锅”形,找40mm厚的沙浆层再然后做好防水,闭水72水时,验收合格以后,然后进行回填,回填时要注意二次排水口的保护。回填的陶粒面层必须布钢网,然后盖不少于4cm厚的灰浆层。
3、门套的周边防水:
门套的周边必须用防水剂调水泥沙浆对门缝进行严密的堵塞,然后刷好防水。
4、地面防水:(详细参阅D泥水工部分),应在墙砖基本铺贴好之后,清理干净,地面干燥后再做防水,以免破坏防水层。
D泥水工部分
一、材料提示:
1、水泥统一使用“丰用”牌大厂水泥(32.5R)。所用沙须为河沙。
2、水泥砂浆体积比一般为1:3。
二、施工工艺
(一)基础部份
1、砌墙时,新旧墙体必须用钢筋加以连接,从地面到天花每400mm高用两根钢盘加固,采用—顺—丁的砌法,且新旧墙体间的接缝必须加铁网布底才能批荡。砌墙垂直误差不大于5mm,批荡水平误差不大于3mm。
2、于门洞上封板或砌墙的处理,当门洞宽度小于1米,原墙体接头处须打掉100mm宽,挂铁丝网批荡,其余砌砖,砌砖必须现浇100mm厚的钢筋混泥土过梁,防止砖墙过重,门套变形。贴瓷片的墙体在施工之前,垂直度和平整度偏差超过3mm的必须重新批荡一次。
3、地面防水处理用指定防水剂涂刷,施工前必须将要处理的地面清扫干净,地面干的发白,方可进行施工,一般刷二遍,地面防水含墙脚300mm高度,待干透后,用水浸泡72小时,经公司监理签字后,方可进行下一工序。(特别提醒,刷地面防水之前,水泥地面必须干的发白方可施工。)
4、厨房、洗手间墙身防水处理用黑豹防水剂和水泥以1:0.8的比例配比且墙身不能有小孔,有小也的应先用108胶调纯水泥浆刷一遍后再做防水处理,高度不低于1800mm。

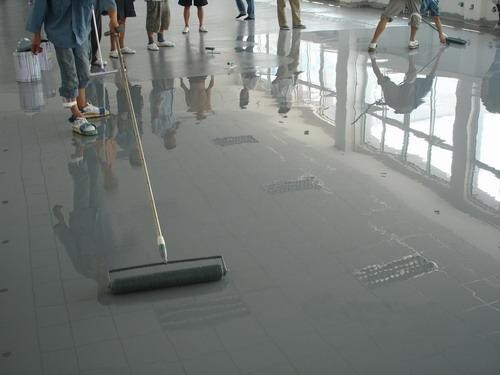

(二)地砖铺贴
1、旧房地面必须充分打毛,然后刷一遍净水泥浆,注意不能积水,防止通过板缝渗漏到楼下。
2、用水平管打水平,如地面高低差超过40mm时要做一遍砂浆找平层,找平前要与业主确认。
3、地砖铺设前必须全部开箱挑选,选出尺寸误差大的单独处理或是分房间分区处理,选出有缺角或损坏砖用来镶边或镶角,选择地砖的颜色,色差大小可分区使用,如色差过大则不得使用。
4、地砖铺贴前应仔细丈量后布局,布局方案不少于两种。甲方签字后,统计出具体地砖块数。以排列美观和减少损耗为目的,并且重点检查房间的几何尺寸是否整齐。
5、砂浆使用1:2.5水泥砂浆体积比,砂浆应是干性,手捏成团稍出浆。粘接层不得低于12mm厚,灰浆饱满,800mm*800mm抛光砖或花岗石采用1:4~1:6水泥体积比。渗花抛光砖表面打腊后,使用白水泥铺贴。
6、陶制砖铺贴前要浸水后方能使用。花岗石,选色使用。
7、贴之前要先确定好、横竖方向定位线,并横、竖方向定位线的交叉角应绝对保证90度。帽的时候横竖缝必须保证贯通,地砖缝宽1mm,不得超过1.5mm,如地砖误差超过1mm。砖缝经用户认可后可均宽2mm,不超过3mm。(特殊的砖按设计方案和业主要求施工)
8、要注意地砖是否需要拼花或是按统一方向铺贴,切割地砖一定要准确,门套,碟底边等处的交接一定要严密,缝隙要均匀;地砖边与墙交接处缝隙不超出5mm。(注明:门套线和背景线下方的地砖必须直接插到线条下方)。
9、地砖铺设时随铺随清,随时保持清洁干净。
10、地砖平整度用1米水平尺检查,误差不得超过1mm,相邻砖高差不得超过1mm,地砖铺贴时其他工种不得污染,不得人为踩踏,随做随清,并做养护和保护措施。
11、地砖在主要通道上的空鼓必须返工,单块砖空鼓面不超过5%,整体空鼓砖比例不超过1%。
12、地砖铺设后随时保持清洁,表面不得有铁钉、泥沙、水泥块等硬物,以防划伤地砖表面。乳胶漆、油漆等易污染工序,在地面铺设地垫保护后方可操作,并随时注意防止污染地砖表面。
13、乳胶漆落地漆点,在10分钟内用湿拖布清洁。防止干硬后不宜清洁。
14、厨房、洗手间、阳台地砖铺贴注意流水放坡(一般2000mm以内的,斜坡为15mm,3000mm以内斜坡为20mm至25mm),严禁倒泛水、积水现象。
15、地砖、门坎石必须插入门套底部。
(三)墙砖铺贴
1、开启每箱瓷砖检查(长度、宽度、对角线、平整度)色差、品种、以及每一件的色号防止混等混级。
2、层清理,如墙面是涂料基层,必须撒水后把涂料铲除干净,并且打毛扫水泥浆,并检查基层是否空鼓,方可施工。
3、检查基层平整度,垂直度,误差超过1.5mm必须先用1:3水泥砂浆打底校平后方能进行下一工序。施工前要在墙面刷一遍净水泥浆,加防水剂。墙砖使用前,要将砖充分浸水润湿,凉干待用。定墙砖的排版,由设计师或业主现场确定。在同一墙面上的横竖排列,不宜有一行以上产生非整砖,非整砖行应排在次要部位或阴角处,表角处不能同时两面三刀非整砖。(注意花砖的位置,腰线控制在850-900mm高度左右,施工前须与客户沟通好)水泥浆体积比一般为1:2.5至1:3,或采用纯水泥浆,粘结厚度6-10mm。
4、墙砖粘贴时,缝隙大宜大于1mm,墙砖粘贴,横竖缝必须完全贯通,严禁错缝特殊墙砖(按设计要求除外),墙砖误差超过1mm,砖缝缝宽调宽至2mm(特殊情况依甲方要求),阳角砖缝,在正门方向观测,不能朝正前方。
5、墙砖粘贴时,平整度用1米靠尺检查,误差为1mm,2米靠尺检查,误差为2mm。相邻砖之间平整度不得有误差。
6、墙砖镶贴前必须找准水平及垂直控制线,垫好底尺,挂线镶贴,做到表面平整,阴阳角为90角,镶贴应自下而上进行,整间七独立部分必须当天完成,或将接头留转角处。
7、镶贴后应用同色水泥浆色缝,墙砖粘贴时必须牢固,不空鼓,无歪斜,缺楞掉角和裂缝等缺陷。
8、腰线砖在镶贴前,要检查尺寸是否与墙砖的尺寸相符谐调,尺寸不符,及时通知甲方,不能施工(根据甲方要求确立腰线具体位置)
9、墙砖粘贴阴阳角必须用角尺,砖粘贴阳角必须碰角,碰角严密,缝隙贯通,阴阳垂直度误差2米靠尺不超过2mm。
10、墙砖镶贴过程中,砖缝之间的砂浆必须饱满,严防空鼓,墙砖的最上面一层贴完后,应有水泥砂浆把上部空隙填满,以防在做扣板吊顶打眼时,将墙砖打裂。
11、墙砖的最下面一块,应留到地砖贴完后再补贴。
12、墙砖与洗面台,浴缸等的结合处,应在洗手台,浴缸安装完后方可补贴。
13、墙砖与开关插座暗盒开口切割应严密。
14、墙砖镶贴时,应有切割机掏孔或用玻璃钻开孔。
15、第二次采购墙砖时,必须带上样砖,挑选同色号砖。
16、墙砖镶贴时,应考虑与门洞的交口平整,门边线应能完全把缝隙盖住,检查门洞垂直度。
17、竣工验收前用沟缝剂沟缝,清洁干净。
(四)注意事项
1、墙砖、地砖是配套砖,墙砖、地砖的缝必须上下贯通。
2、所有的新砌墙体必须满墙布镀锌钢网,周边拆除批荡层,新旧墙体必须插入钢筋连接。
3、瓷砖地脚线在施工前,把原墙的沫灰层打掉最少10mm厚,然后瓷砖的内侧贴平墙。
E 大理石的施工方案
地面大理石部分:
一、材料质量把关
1、业主在购买地面大理石之前,项目经理有责任提醒业主要厂家做好大理石的防护,并向业主讲明为什么要做石材防护。
2、项目经理有责任配合石材厂家做好石材放样。
3、石材进入工地现场,项目经理当时与业主一起进行严格的验收并对石材出现的断裂色差,不规则等问题及时提醒业主,质量问题严重的必须退货。
二、工艺要求
1、大理石的施工质量要求较高,平整度,垂直度原则上是不允许有偏差,标准定为两米靠尺,平整度为1.5mm,垂直度1.5mm,否则视为质量不合格。
2、砂岩石、黄洞石禁止使用水泥沙浆铺贴,如业主特殊要求,需签字明确责任以后项目经理方可施工。
3、墙面大理石如使用干挂胶进行铺贴,干挂胶必须使用进口的AB干挂胶。施工工序是:首先把大理石背后的网丝铲除(打AB胶的部分),大理石两处锯口,捆扎好铜丝,然后把铜丝用云石胶固定在大理石上,用胶抹平锯口,打好点胶,再在木方基层上拧上自攻镙钉,把大理石紧压在木板上,把铜丝紧固在镙钉上。
4、如墙面不用木板打底,必须使用不锈钢干挂件干挂大理石(此项是砂岩、黄洞石、白洞石)。
5、除上三种石材以外,如墙面不用木板打底,可使用大理石挂铜丝,灌水泥、沙浆进行铺贴,但大理石的背后有网带的,必须先用黑豹防水调水泥沙浆在大理石背后涂刷均匀,晾干以后才能铺贴,与大理石背部直接粘贴的必须是用白乳胶调制的白水泥。
6、门坎大理石的施工方法:先把场地清理干净,在地面刷上一层黑豹防水,然后铺上用水泥、沙浆调黑豹防水的沙浆,然后进行铺贴。
7、窗台大理石的施工方案同门坎的施工方法一样,以杜绝外墙漏水带来的隐患。厨、卫门坎石边的一排瓷砖,全部使用防水调水泥沙浆混铺,已此彻底杜绝水源。
F木工制作部分
一、门套、窗套:
1、窗套底料靠墙部分用光油刷两遍,加珍珠棉做防潮处理,若门套两边空隙大于20mm时,则应用水泥砂浆填充。门套线、窗套线安装前必须背面开一条伸缩槽,预防变型,一般门套线宽6mm-8mm,厚12mm,且门套线条底必须垫一层9mm板,门套线、窗套线安装前背面要刷上木胶粉调的白乳胶,打钉靠边成“之”字形斜打,上枪钉必须是30mm直钉,以防开裂。
2、门套基层下料必须套材,基层用干燥木料打木楔,用2寸无头钉将基层板准确的钉在木楔上,离地20mm,防止水浸,检查平整度、垂直度,平整度、垂直度允许误差±1MM,对角线允许误差±2MM,检测;门上方左右角到水平线距离,所有门套应做到高度一致,同类门宽度一至,卧室门一般为800mm*2000mm,厨、卫门一般为700mm*2000mm或650mm*2000mm,门扇厚度为38mm~42mm(若设计有其他要求除外),门套线位和门侧脸的饰面板,采用贴木皮处理。
3、如有副窗须采用木龙骨框架夹板封闭的,用15mm大芯板开成50mm宽板条,间距200mm宽,与原墙体抹灰层高差为15mm,副窗周围抹灰层打掉50mm,钉上钢网抹灰,抹灰不超出墙体抹灰层(重点检查)。
4、门套、窗套线条转角接头严密,线槽通畅,纹理、色泽变化不大,枪钉钉在线凹缝外,门套线条离成形的瓷砖地面5mm为标准。面板封面不拼接(对超过2400mm的可考虑拼接)。接缝在同一水平线要严密平整,接缝的面板颜色、花纹要基本一致。
5、门套外侧的空位用同类的实木线条收口、不允许用饰面板收边。
6、推拉门的门套靠边位置要留槽,推拉门装轨道处的深度,净空为60mm。
7、厨、卫内的门套线使用不锈钢加工,饰面板必须用实木线收口。
二、房门
1、空心门做法:门扇厚度为42-43mm。用12mm夹板开条,四周立放2-3圈,加固横条间距不能超过200mm,装锁位置不能留空。合页位另加固,两面封5mm夹板,再封饰面板,放于标准的压床平压10天以上,每道工序都必须涂上木胶粉调制的白乳胶。
2、实心门做法:门扇厚度为42-43mm,用预算夹板平压,夹板双面开出不对称的平衡槽,夹板间用木胶粉调制的白乳胶及用枪钉固牢,再贴面板,放于标准压床平压10天以上。(注意:门在压制过程要每天翻动,以防面板发霉)。含水率应在8-12%之间,使用前应打磨光滑,刷两遍底漆后再使用,装门修刨门扇时,最大修刨高度不超过0.5mm,侧面修刨应两边同时修刨,最大修刨每边不超过0.5mm.
3、房门面板使用前必须挑选,上底漆后分类合理套材及配色使用,封板使用白乳胶,蚊钉固定,木胶粉调制的白乳胶应涂刷均匀足量;面板必须使用不锈钢蚊钉,面板色泽、纹理协调一致缝隙应严密,无伤,蚊钉使用前重点检查钉眼大小,调节钉枪。(钉枪的枪舌痕应顺着杉文,另钉面板时,应用左手大拇指紧压打钉位置的上侧,千万不能用钉枪重压面板)。
4、门扇收口:实木收口,选色使用,修边时,严禁伤面板,所有门及套只允许在不当眼处,有一处0.5平方厘米以内的伤痕,实木线条推光校平后方可使用,实木线条与面板接缝严密,肉眼距500mm应不见接缝,允许少许色差,实木线条对角处应穿尖,45℃对角。
5、门边线必须仔细挑选,保证门正面线条纹理、色彩均衡美观,门边线使用前须打磨光滑应正反面同上底漆2遍,钉线条时必须将背面推光校平后再少量打胶使用30直钉固定,30mm以上含30mm宽线条必须用双排直钉固定。
6、门扇安装:门扇与地面(面层高度)距离5-8mm,门扇左、右、上口间隙2.5mm,门扇与门档结合严密,缝隙±1mm,装门扇涉及磨砂玻璃时,装好后应在光面部打适量玻璃胶保护玻璃,厨、卫门磨砂面应向外,与室外交接处磨砂面应向内。
7、安装合页必须在门扇及门框上双面开槽,门扇开口与合页安装时用不锈钢自攻螺钉固定。
8、门碰安装,固定牢固,位置准确,磁石固定于踢脚线上,踢脚线周围应加固。
9、门锁安装,门锁离地面高度900mm—1000mm,锁孔位置正确,锁舌与门扇,锁扣与门框之间的缝隙应严密,安装牢固,开启自如,锁舌不能与门套相碰撞,锁安装好后必须包扎保护,以防污染。
10、推拉门要做实心框架,推拉门宽度要大于门洞宽度。
11、门扇镶铝条,要凸出圆角位。
12、所有的门扇在安装时,先要把门扇、门套线,留好封边线厚度和门缝宽度,统一画线刨平,这样门扇周边缝隙才能更一致、更美观。
13、交工前撕去合面及锁上纸胶带。
三、天花吊顶
1、采用水平管放出水平线,反复校验天花及墙面平整度,及墨线弹出基准线。
2、按施工图纸,确定尺寸,艺术天花必须放样后,让业主及设计师到现场确定无误后方能开展工作。
3、吊顶主筋采用30mm*40mm木龙骨(一定不能有树皮),间距为600mm,100mm*8mm爆炸螺丝固定,膨胀螺栓每500mm加固一棵。
4、次龙骨为30mm*40mm木龙骨,选料使用主龙与次龙的拉筋采用光方;5mm板、纸面石膏板、木龙骨间距为407mm*407mm,三厘板木龙骨间距305mm-305mm;木龙骨拼接应采用凹槽咬口拼接,槽深一般为深20mm,宽30mm,圆钉固定,吊筋采用光方,间距为500mm-600mm,所有的连接点都必须用铁钉合理固定,不能单独使用枪钉,木龙骨架底面刨平后,才可以封板。
5、木方要刷上防火漆。(具体按预算说明)
6、纸面石膏板为1220mm*2440mm,使用前必须弹线分块,封板时留缝隙8mm,使用专用自功螺钉固定,沉入石膏板面1-2mm,钉距为120mm-150mm,固定应从板中间向四边固定,不得多点同时作业。
7、三厘板或五厘板使用前必须弹线分块,确保码钉钉在木龙骨上。采用双层板封面,底层5mm板接缝处一定留在龙骨上固定,第二层5mm板要刮胶并留板缝3-5mm(并且刨涂缝)。
8、使用塑料扣板及铝扣板,烤漆扣板时,应了解扣板的规格,结合现场尺寸合理下料。
9、封夹板必须打胶并用钉固定,钉距为80mm-150mm,钉长为25mm-35mm,如作乳胶漆面,则必须先点防锈漆将所有钉头盖住,不得漏点,再用醇酸清漆滚涂一遍,防止层板翻色。
10、夹板封顶时,相邻板之间应留2mm—3mm斜口伸缩缝,用环氧树脂加锯屑沫填缝。
11、木龙骨封塑料的板或铝扣板及烤漆板时,应注意板面不被损坏,塑料扣板的收口,扣板与线条之间的缝隙应严密、均匀,可使用直钉从上部将扣板与线条钉在一起,封板前采购检查顶楼是否漏水,电器线路是否有误,并做相应的记号。
12、检查龙骨架是否安装稳妥,有力,水平度及平整度,最大误码差不超过3mm。
13、吊杆必须吊在开口朝上的木方上,吊杆必须预留足够长度,吊好后再锯掉多余长度的部分。天花的转角处,必须转成90°直角。
14、天花封板时,天花的转角处必须转成“L”形状的一整块板,以防天花转角开裂。
四、家具
1、熟悉施工图纸,根据现场尺寸进行放线,设计师业主确定图纸与现场尺寸。
2、对施工现场进行施工技术交底,计算材料用量,确定施工工艺。
3、检查配材料,由木工进行配料:(1)饰面板的选择使用;柜门饰面板应色差小,检查板面有无瑕疵,损坏。(2)细木工板分类使用,基层使用中档木工板,门扇使用高档木工板。(3)收口线条挑选使用,色泽均匀,无明显缺陷。
4、套材下料,组合基层框架后检查组合精确度,垂直度≤2mm,水平误差≤1mm。
5、柜体上横撑木工板应采用双层,以使用受力均匀,避免变形。特殊造型客户签字方可施工。
6、检查框架尺寸,确定主要尺寸与图纸无误。
7、柜内铺贴防火板,波音板或饰面板,先进行清洁、打磨后以白乳胶粘加木戮粉贴,接缝应均匀、整齐。压板时间为5天以上。
8、柜门门扇制作(1)选择高档木工板开条双面开槽横条间距不超过300mm,双面贴3厘饰面板,并进行交叉开口(X)。(2)正面饰面板挑选整张面板贴面,木纹顺直、美观、背面同类饰面板。(3)清光门扇四面,检查几何尺,误码差≤1mm。(4)统一编号放置。
9、门扇制作完成后,应统一放于平整场地重物压置,或用木方顶压,时间不少于5天。
10、收口线挑选使用,接缝顺直、清洁,1米距离不见明显接缝。修边小心,严防损伤面板,柜子做后,柜内严禁放东西。保护柜内饰面板不爱损伤,划痕。
11、门扇拼花装饰,按图施工,应尺寸准确,接缝美观。
12、抽屉用12mm夹板或9mm夹板作框架,底板用5mm夹板加3mm饰面板,内面收口用线条收口,外侧面须贴上饰面板。
13、门扇制作顺序正确安装,木纹顺直、美观、几何尺寸正确,间隙缝尺寸2-3mm,踢脚接头要保证木纹顺直。
14、门铰安装标准:1800mm以上安装4个;1000-1700mm安装3个。
15、衣柜推拉门建议订做,推拉门的轨道建议业主自购,推拉门的厚度为25-30mm,视其实际情况而定。
16、墙面层板做法:厚30mm-35mm,镶在墙里面应做防潮
17、悬空的电视柜做法:按图纸认真审核,要使用7字型角铁架相反镶入墙内,板入墙50mm。
18、悬空的书桌应先用爆炸丝固定后板。后板为两层12mm夹板再加一层12mm夹板,共三层。
19、有支撑的层板用自攻丝固定框架。
20、磨砂面不能打玻璃胶,双层玻璃的,磨砂必须夹在中间。
21、柜脚比踢脚线高5mm,除非特殊情况由设计部定。
22、2700mm以下的柜线条不能接,线条交叉处不能有凸凹,线条两面要光平。
23、天花玻璃安装(用广告螺丝),玻璃厚度不能低于8mm,建议用钢化玻璃安装,广告螺丝的密度4个/㎡天花广告螺丝d=18mm-22mm。(具体按设计要求)
24、天花铝扣板一定要用厚5mm以上或按设计要求施工,铝角用钩边的并配套。
25、暗抽与柜门的距离为15mm。
26、电视柜的板内外都要贴面板。
27、书桌底要贴面板。
28、鞋柜底要收口,层板内也要用胶边收口,留口10mm。
29、玻璃面上钉线条,用玻璃胶修边。
30、推拉门下槽不烙穿。
31、面板与面板的接缝平接。
32、抽屉必须使用三节轨。
33、弧形收边线不能开口,要定做弧形实木线收口,弧形石膏线也必须是定做。
34、石膏线粘贴必须直接粘在木板上或原有天花上,不能先刷光油或先批灰后粘贴,先批灰的,应该要留有足够的粘贴位置,粘贴在木板上的,必须加钉加固。
35、五金件选用优质产品,安装位置正确,固定牢固、美观,大门扇碰珠安上方,或上下安装,小门扇安下方,大门扇拉手安装应统一水平置下口离地1100mm-1200mm,安装后擦去定位和铅笔痕迹。
常识:(一)挂衣竿高度1800mm,(二)长大衣1250mm,短大衣裳1020mm,西服780mm,连衣裙1100mm。(三)书柜分隔净空小≤200mm、中≤330mm、大≤445mm(五)电脑桌高720mm-760mm、厚600mm、拉抽120mm-160mm高、计算机机箱450mm*200mm*450mm、键盘滑抽500mm宽、100mm高、330mm厚。(六)电视柜高度180mm-450mmVCD宽428mm*360mm*120mm中等音箱300mm*350mm*900mm)
G批灰乳胶漆部分
1、必须把原有基层铲除干净,然后扫除墙面余灰,滚108胶做界面处理。
2、刮灰前用2m长靠尺检查原有基层,如误差超出5mm,必须把原抹灰层打掉,用水泥砂浆重新找平。
3、纸面石膏板基层,用石膏粉补缝,再贴网带、牛皮纸,上石膏板的自攻螺丝必须用防锈漆点补。
4、层板基层必须先用防锈漆点补钉眼再刷一遍醇酸清漆,环氧树脂调锯沫勾缝,用纯环氧树脂贴网带、再用石膏粉批平风干后,再用白乳胶贴牛皮纸,天花、墙面第一遍灰必须使用粘粉。(用纯胶水调制)
5、必须使用优质熟胶粉、滑石粉和双飞粉。
6、腻子灰适当加入白乳胶和醇酸清漆,腻子搅拌应使用大电钻搅拌,不得人工搅拌,一般批三遍灰,第二遍和第三遍灰的胶水比例要一致。
7、第一遍腻子应使用1500mm-2000mm靠尺赶刮,阴阳角必须通过弹墨线来找垂直度及平整度。
8、后一遍腻子应在前一遍完全干透后方能施工。
9、刮腻子时,掉在地上或其它地方的灰应尽量少,严防污染其它工种。
10、乳胶大面平整度除使用靠尺检查外,应用手摸,不得有凹凸感及颗粒点状感觉。涂料施工人员高处刮灰时,应使用马凳及人字梯,严禁在木作家具上踩踏。
11、若木地板或地砖已施工完毕,涂料再施工时,应对以施工好的成品加以保护,马凳及人字梯必须用布包裹后方可使用。
12、用纸胶带将门边线、柜子边等其它与乳胶漆交界的地方保护起来。
13、用毛刷将墙上的浮灰清扫干净后方能涂刷底漆。
14、乳胶漆施工,底漆涂刷一遍,面漆二遍,涂刷底漆之后,用面漆调滑石粉找补,打磨之后方能上面漆。
15、乳胶漆与线条及开关面板,木作的收口必须严密、平整,不得漏缝未刷。
16、上面漆时,应按实际情况加水稀释搅拌均匀,加水最多不超过20%,太干容易出现刷痕,水太多遮盖不够,并且容易脱色。
17、面漆如使用毛刷涂应自上而下,以垂直方向轻轻梳理刷痕。
18、面漆涂刷,不得现明显刷痕,不得有流淌现象发生。涂装施工,总是自上而下,先天花后墙壁,同一区域应连续完成。
19、面漆过程中如需停顿,需将刷子或滚筒及时浸没在涂料或清水中,涂刷完成后立即用清水洗净所有用具阴干待用。
20、最后面漆施工应在聚脂漆完工后再做面漆,以防把乳胶漆泛黄。
21、第二遍面漆应在聚脂漆完全干后方能进行,至少间隔二小时以上。
22、乳胶漆施工室温应在5℃以上,同时密闭门窗,减少空气流通,涂刷完二小时后方可开窗通气。
23、乳胶漆上面漆时,其它工种不得施工,以防污染。
24、地面完成后(特别是木地板)刷乳胶漆时,落地乳胶漆随时用拖布处理干净,(优秀施工人员落地腻子、乳胶漆点应很少)。调色时,不得直接在地面上进行,必须保护地面后再调色。
25、乳胶漆处理木条时,应把线条沙光钉眼补平,接头修整完后方能施工,完工后线条纹理应清楚,贯通。
26、乳胶漆施工完后,应注意成品保护,不得刮伤,特别是有光和丝光乳胶漆更应注意,因为有光和丝光乳胶漆补刷后容易出现“花”的现象。
27、面漆要求使用喷枪喷涂,要求均匀无异常的现象。(墙面漆要做到侧看无流泪、不均匀现象,正看无沙眼)。
28、毛绒乳胶漆一般使用喷涂,墙艺工艺按具体情况施工。
29、贴墙纸的底面处理和乳胶漆的一样,再涂刷两次光油。
30、批灰前,阴角弹线补直,阳角用铝合金靠尺靠直。
H家私油漆部分
一、手扫漆:
1、透纹手扫漆
(1)首先对作业面进行处理,保持干净,无灰尘,无粘胶,除去作业面的凹凸疤痕,必须做好接口保 护。
(2)处理钉眼,缝口填补好环氧树脂。
(3)对和业面进行打磨,处理作业面的毛刺。
(4)喷很稀的清水漆一遍,然后喷手扫漆两遍至无露底、色泽均匀。
(5)打磨砂纸,最后一遍用1000#的进口砂纸。
(6)再喷手扫漆两遍至无露底,色泽均匀。
2、不透纹手扫漆
(1)首先对作业面进行清理,做到无灰尘,无粘胶,以及作业面无疤痕。必须做好接口保护,缝口用环氧树脂处理。
(2)作业面大面积批灰。
(3)打磨砂纸至作业面平整光滑无缺陷,无钉眼。
(4)作二次填补钉眼再打磨。
(5)喷手扫漆两遍后用油灰或原子灰填补至表面平整。
(6)打磨平整。
(7)待作业面彻底干后,清洁作业面喷手扫漆两遍。
(8)再打磨水砂至作业面平整光滑有手感,后喷手扫漆至镜面状即可。
二、清水漆
1、无索色清水漆
(1)购回的饰面板及实木线条先用600#砂纸打磨,上两遍底漆,如果实木线条颜色浅于面板,则必须擦好颜色以后再刷底漆。
(2)清洁作业面无灰尘,无粘胶,无铅笔印等有色痕迹。
(3)调配与饰面板色泽相近的油灰填补钉眼。
(4)调配与饰面板色泽相近的油灰对作业面满批一遍。
(5)打磨作业面至表面无明显腻子残留。
(6)喷底漆每喷一次须打磨一次,第二次打磨至表面平整,手感光滑无毛孔,钉眼等缺陷后喷第三遍底漆。
(7)用1200#进口砂纸打水磨后喷一遍面漆,然后再重复一次。
2、索色清水漆:首先要在做家具时,提前与业主沟通,定好色样板,并要业主在色样背面签字,保存好。
(1)购回的饰面板及实木线条先用600#砂纸打磨,上两遍底漆,如果实木线条颜色浅于面板,则必须擦好颜色以后再刷底漆。
(2)清洁作业面无灰尘,无粘胶,无铅笔印等有色痕迹。
(3)调配与饰面板色泽相近的油灰填补钉眼。
(4)调配与饰面板色泽相近的油灰对作业面满批一遍。
(5)打磨作业面至表面无明显腻子残留。
(6)配制色精(水油两用),使配制的与色板同色。
(7)用天那水配一点油漆试喷一次,确定颜色后均匀喷涂几次
(8)喷清漆两遍,打磨后再喷面漆一次即可。
三、贴墙纸、墙布
1、按照做墙面乳胶漆的要求做好墙面。
2、清扫墙面的灰尘,然后刷两遍油光。(注意家私油漆好后,刷第二遍光油)
3、用600#砂纸打磨表面后清洁至无灰尘。
4、下料注意对好花纹,。并分清上下头,先上后下、先高后低,阳角处不能对缝。
5、调配好墙胶至糊状。
6、将墙纸泡水至柔软再贴。
7、注意对好花纹并用塑料或橡皮专用刮刮平于无气泡,拼接缝刮至严密,上下裁平,距墙面1m处检查无明显拼缝。
8、用湿毛巾彻底擦除墙纸表面的余胶。
9、用美工刀直尺裁齐刮头尾料。
四、注意事项
1、同一套房使用的同一品牌的木线条,颜色无明显色差。
2、做好成品保护措施,避免交叉污染。
I成品保护部分
一、原有成品保护
1、对原单位入口大门不管业主是否更换,必须用珍珠棉加以保护,大门把手用珍珠棉缠好,门前的到电梯或楼梯的地面必须用珍珠棉加3mm板保护。
2、在施工过程中,对阳台推拉门道轨等用15mm夹板钉制槽盒从地起加以保护,批荡时对可能碰到的门窗等用木板或珍珠棉加以保护。
3、对施工现场原有的对讲机煤气报警器等物件,可以委托管理处拆走,如业主不要求拆走,要对其对讲机煤气报警进行检查是否可用,然后对其表面进行保护,原有的开关面板,底盒旧线,必须交回业主,如业主同意使用的必须保护好,以防损坏,在业主没有同意的情况下,不得把旧线、旧开关、插座拿走
4、在施工中排水,排污管必须用珍珠棉加以保护。
二、新制成品的保护
1、大理石抛光砖的保护
(1)首先把铺好的大理石地面清扫干净,不允许留有沙粒。
(2)在珍珠棉上铺一层三厘板或6mm石膏板,保护珍珠棉,防止破损,或使用地板胶地毯翻面保护。
(3)在大理石地面铺一层珍珠棉并粘贴好,防止滑动,大理石台面禁止堆放工具、杂物等以主损坏光面。
2、对于柜内波音板表面的保护所有家私层板必须用报纸粘贴好,而且所有家私台面层板不允许放任何东西,特别是油漆稀释剂,松节水等,一碰到波音板表面就会起泡脱落。
3、对于所有家私转角处用面板碰角的地方必须加两面板条,用纹钉钉紧加以保护。
4、所有洁具安装好以后禁止本公司员工使用。
5、木地板铺好后还须继续施工的,必须先清洁干净,不允许地面上有沙粒,铺一层珍珠棉并粘贴好,然后在上面铺一层硬纸皮。施工的梯子、板凳等工具须在与地面接触位包扎好(如登脚位),再进行施工,若木地板铺好后不再进行施工的,必须先清洁干净,不允许地面上有沙粒,然后严禁任何人穿鞋在木板上行走或作业。
6、装好的门锁要用珍珠棉保护好。
7、墙面打磨,喷漆时家私成品用薄膜或报纸保护。
8、水电验收后底盒在批荡前加盖木板或白板盖保护,配电箱预留在外较长的线头要用塑料袋包起来。
三、空调机在施工中要用珍珠棉包起来,吊好天花龙骨架后,用纸板将进出风口封好。
四、业主购买回来的马桶、浴缸、淋浴房等卫生洁具,在安装前工地施工中,必须放置在安全的位置,以防撞坏。在安装后必须用封条封起来并保护好,严禁工人使用。
五、复式楼或别墅的楼梯扶栏要用珍珠棉包好,并设置警告标示,室内楼梯无扶栏保护的要用木方栏好临时保护,并粘贴警告标示。业主安装完的厨柜,固定的家私等私等一切成品,必须要用薄膜加以保护。
六、在拆除项目施工前,必须做好原有成品保护,复式和别别墅的必须加装临时的楼梯扶栏。
J安装工程部分
1、所有安装项目在安装之前须反复考虑其安全系数,对安全方面有怀疑的,立即通知业主或与设计师协商修整方案。
2、所有墙面背景玻璃的安装
(1)原墙面基层批灰、打磨平整,喷乳胶漆使墙面达到光滑。
(2)把玻璃靠墙部分清擦干净。
(3)待玻璃干后进行安装。
3、墙面玻璃层板的安装,必须加玻璃夹板或把玻璃插入墙体内。
4、厨房、洗手间天花扣板的安装,扣板接缝大小均匀,平整无明显凹凸或震动有响声,表面颜色规格应一致,且表层须洁净和漆面无损伤,角收边必须用铝合金喷漆收边角条。
5、其它洁具、炉具安装参照其产品说明书。(马桶必须使用专用的防水胶泥安装)
6、卫生器具及管道安装
蹲式大便器排水孔的中心纵向距墙体面不小于540mm,坐式大便器排水孔的中心纵向距墙体面不小于300 mm。坐面距地面的高度为300 mm;小便器口边距地面约600mm;洗脸洗手盆盆口边距离地面约800mm;浴盆的型号规格相差较大,根据实际的空间位置合理设置,浴盆的上口边距离地面不大于520mm。
卫生器具镶接完好,卫生器具与排水管连接时排水支管径及管道最小坡度应符合下表要求:
项 次 卫生器具名称 排水管管径(MM) 管道最小坡度
1 大便器 100 0.012
2 小便器 50 0.020
3 洗脸洗手盆 50 0.020
4 浴盆(淋浴盆) 50 0.020
5.支(托)架埋设平整、牢固、防腐良好。
6.卫生器具安装牢固平稳、无损伤,与给排水管道及附件的连接严密不渗漏。排水管、地漏安装平整、牢固,低于排水表面,无渗漏。
7、管道及附件的安装
(1)给排水管道及附件的型号、规格、质量应符合设计要求。
(2)管道安装应布局合理,尽可能贴近墙面,横平竖直,坡向正确,铺设(固定)牢固,排水管必须使用防臭存水弯头。
(3)附件安装位置正确,使用灵活、方便,完好无损伤,连接牢固。
(4)管道之间、管道附件之间安装连接牢固,无渗漏。
(5)支(托、吊)架埋设平整牢固,管道及附件、支(托、吊)架防腐良好。
(6)给排水系统畅通无堵塞、无渗漏,水表运转正常。
(7)暗设给水管道必须在封闭前加压试渗漏(1.5倍工作压力下24小时无渗漏)。
(8)卫生器具及各种排水管道在穿过楼层周边应作防渗漏处理
(9)地漏必须使用防臭地漏。
(10)洗手盆的排水管使用d=50PVC管,并且全部改为墙排。
(11)所有地漏的排水,只要是新改动的,使用d=75PVC管。
(12)悬吊式排污管的施工时,每一个d=50PVC下管位置,必须预算带检修口的循水湾,而且每分支出去的一支d=50PVC支管,上面最多预留两个下水管,原则是每个下水口一条分支,三通最好使用45°变通,50管转90°直角位置,必须使用两45°的变头连接。管道用专用配套管件连接,并做好防绣处理。
